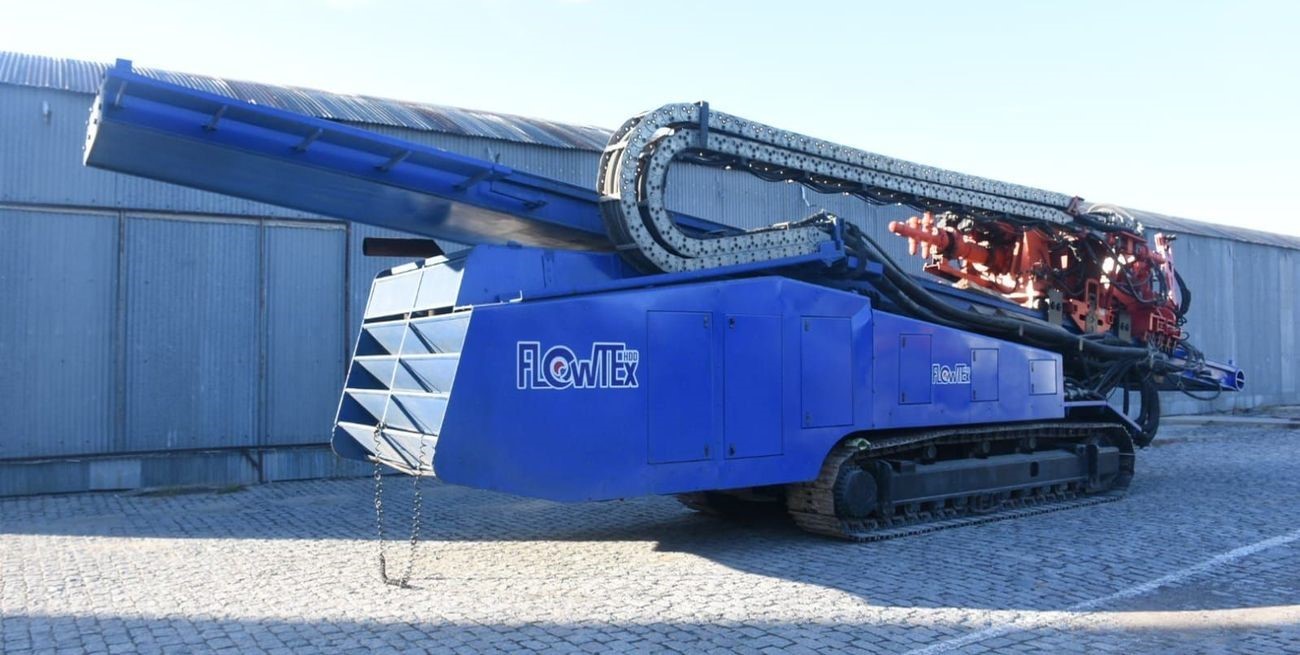

Una etapa más del Gasoducto Gran Santa Fe se lleva adelante este miércoles. En esta oportunidad, la máquina encargada de realizar la perforación horizontal dirigida (PHD) es trasladada desde el Puerto de Santa Fe hasta El Chaquito.
El operativo se realizará por la Circunvalación Oeste, Ruta Provincial 70, para luego llegar a Monte Vera. La semana próxima se iniciaría la perforación horizontal dirigida.
Una etapa más del Gasoducto Gran Santa Fe se lleva adelante este miércoles. En esta oportunidad, la máquina encargada de realizar la perforación horizontal dirigida (PHD) es trasladada desde el Puerto de Santa Fe hasta El Chaquito.
El operativo para movilizar el equipo de 250 toneladas se inició a media mañana y demanda una hora y media de traslado, desde la zona portuaria hasta llegar al obrador ubicado a orillas de la laguna Setúbal. Teniendo en cuanta las dimensiones de la máquina y el carretón que lo traslada, el trayecto elegido fue por la Circunvalación Oeste, Ruta Provincial 70, hasta llegar a Monte Vera.
Una vez que toda la maquinaria esté ubicada en la costa de El Chaquito, las tareas se iniciarían la próxima semana y tendrán un plazo de ejecución que rondará entre los 20 y 30 días de trabajo.
Silvina Frana, ministra de Infraestructura, Servicios Públicos y Hábitat, destacó que “es un proyecto histórico”, y agregó que es fruto de “un trabajo en conjunto con las universidades, donde se involucraron distintos sectores de la ciudad. Además cuenta con el acompañamiento del gobierno Nacional que está financiando la obra”. La inversión es de alrededor de $3.200 millones.
Juan Cesoni, vicepresidente de Enerfe, indicó que “esta obra se pensó hace solo hace tres años y hoy estamos viendo los equipos que van a realizar el cruce más largo en el país por perforación horizontal dirigida”.
Durante los últimos meses, y con un nivel de la laguna que da tregua para efectuar los trabajos, se volvieron a preparar los terraplenes en las costas de El Chaquito y San José del Rincón desde donde se unirán los 1.850 metros que los separan. La cañería que se debe cruzar ya está desplegada sobre el camino que se formó en la zona de defensas de Rincón, atravesará la laguna a unos 25 metros de profundidad.
Ahora con la máquina ya instalada en la orilla de El Chaquito, en pocos días se iniciará la Perforación Horizontal Dirigida (PHD). Se realizará una perforación inicial mediante la inserción de un dispositivo de perforación con un “trépano” en el final (una herramienta giratoria que se emplea en excavaciones, y que permitirá el paso del fluido de perforación, que lubrica y refrigera el dispositivo y ayuda a expulsar las formaciones rocosas hacia la superficie).
Este cruce se efectúa mediante sistemas de seguimiento, teledirigidos, formando una suerte de túnel entre uno y otro extremo, que se debe ubicar a una profundidad determinada por los estudios de suelo, varios metros por debajo del lecho de la laguna.
Desde la otra costa, donde ya se preparó la columna de caños, esta cañería será insertada en la perforación realizada por la mecha piloto. Al finalizar, el caño ya está listo para ser soldado al resto del gasoducto. Cada compuesto utilizado en el proceso es de origen orgánico, biodegradable y sometido a procesos de control durante todo el procedimiento de perforación.
